当前位置:   首页 > 数字化档案兰台 > 行业案例

创新管理手段,提升电网建设项目档案质量

发布日期:2024-10-22 17:06:32 来源:
核心提示: 电网建设项目档案是电网工程建设活动中形成的最原始的、图物相符的、有保存价值的文件资料,是工程建设的真实记录和实际反映。

电网建设项目档案是电网工程建设活动中形成的最原始的、图物相符的、有保存价值的文件资料,是工程建设的真实记录和实际反映。工程档案管理的好坏,直接关系到工程的质量。随着我国电网建设的蓬勃发展,电网建设项目档案管理水平得到了较大提高,但是在档案归档的及时性、规范性和完整性方面,仍然存在诸多不足,基于此,我单位主要依托科尔沁-奈曼500kV输变电工程,通过创新档案管理手段,有效提升了工程档案质量,助力电网基建项目高质量发展,取得了良好的效果。

2.实施背景

目前,电网建设项目档案存在归档不及时、档案资料质量不高的普遍现象,甚至存在数据造假、滥竽充数的行为,同时,数码照片的收集整理也是差强人意。主要体现在以下几个方面:

2.1档案归档不及时。主要是工程参建单位对档案工作不够重视,没有正确认识档案对工程质量的积极作用,认为档案工作是负担,从而在档案管理方面,不重视,有些项目部甚至没有专职档案人员。因此,在工程档案整理归档方面,往往不够及时,与工程建设不能保持同步,甚至存在资料后补的现象。

2.2部分档案管理人员未熟悉电网建设项目的档案管理要求,业务水平较差。根据以往工程检查发现,参建单位在工程上配备的档案专责,往往都是新毕业大学生甚至由技术员兼职,对于档案管理的要求,一知半解,硬着头皮上,也能水平不能满足当前国网公司对档案管理的要求。主要原因是档案人员没有接受较为系统的专业培训,对电网建设项目档案管理相关的规章制度、管理办法等不掌握,稀里糊涂往前推。

转序验收档案检查

2.3电网建设项目,尤其是线路工程,往往划分为多个标段施工,参建单位较多,由于各单位档案管理水平参差不齐,很多细节理解上不一致,容易导致形成的工程档案不规范、不统一,影响工程档案的统一性和规范性。主要原因是业主没有针对工程进行档案管理策划、没有对参建单位进行档案管理交底,参建单位各自为战,相互之前没有沟通交流。

2.4中间过程管控弱化

由于参建各方对档案管理重视不足,工程建设期间的中间过程管控也就形同虚设,存在的问题得不到及时发现和纠正,甚至直到竣工档案移交时才集中暴露出来,导致部分工作需要返工、后补甚至进行资料造假。因此,强化过程管控,创新过程管理手段,是十分必要的。

3.创新做法

根据上述当前电网建设项目档案管理存在的不足与现状,我们从管理的角度,开展管理手段创新,有效提高工程档案管理水平。具体创新做法如下:

3.1建设项目开工前,业主项目部提前做好工程档案管理总体策划。

按照国家电网公司工程档案管理办法的要求,结合我单位自身管理特点,编制工程档案管理总体策划。在总体策划中明确档案管理目标、质量标准、分阶段归档要求。根据以往工程或类似工程档案检查情况,总结电网工程档案常见质量通病,纳入总体策划进行专项防治,并在开工前进行交底。工程开工前,由业主项目部组织参建单位档案管理人员,进行工程档案管理培训,提高档案管理人员业务水平。

3.2统一电网工程隐蔽工程签证表格样式及填写方法

目前,电网工程项目的隐蔽工程签证记录表,仍然没有明文统一,同样的隐蔽项目,特高压工程直流和交流表格样式不一样,超高压工程的表格目前参照特高压执行,填写方法也是没有明确,导致在建设过程中经常出现表格样式、填写方法不统一,导致同一个工程档案归档的资料不统一,给工程创优、质量监督检查等造成困扰。针对此问题,我们组织科尔沁-奈曼500kV输变电工程参建单位(线路施工单位2家、变电施工单位2家、监理3家),共同对电网工程隐蔽工程签证记录表表式进行了规范统一,并编制详细的填写方法和注意事项,在我单位负责建设管理的在建工程进行宣贯使用。

3.3建立档案管理交流工作群,对工程档案进行实时答疑。

由建设管理单位档案室或档案专责建立交流工作群,作为工程档案管理沟通交流的平台,提高沟通交流的时效性。将建设单位档案室人员、运维单位档案室人员纳入工作群,提高工作群的专业能力,对档案员提出的关于档案方面的问题进行及时答疑。

3.4实施“样板引路”的工作理念。

针对电网工程档案存在的一些通病,比如施工记录表格样式不统一、填写方法不正确等,同时考虑到电网工程各种记录表格比较多,在每一种表格正式填写之前,各施工标段应事先填写一张表格样板,发送到档案管理交流工作群,由业主档案专责进行审核,确保无误后,方可在工程建设中批量实施。

3.5定期开展工程档案自查、互查。

蒙东建设分公司负责建设管理的电网工程,主要分为锡林浩特项目群、通辽地区、兴安地区、呼伦贝尔地区、鄂尔多斯项目群,工程建设过程中,各项目定期开展档案管理自查,项目群或项目地区之间,开展互查,通过自查互查,及时发现存在的问题,同时在检查的过程中促进交流,促进提高。

工程档案互查

3.6实施工程档案分阶段移交

开展工程档案分阶段移交,主要目的是督促各参建单位及时对形成的工程档案进行整理归档,阶段性移交与电网工程转序同时进行,如线路工程,划分为杆塔组立前、导地线架设前、投运前三个阶段,阶段性移交仅移交电子版档案,即将该阶段形成的档案资料扫描形成电子版,按照规范目录整理后移交给业主项目部。

3.7将工程档案归档及时性、规范性与工程进度款挂钩

在工程招标时,增加相关约束条款,将工程档案完成进度、质量与工程付款挂钩,并纳入合同条款,付款审批时,增加业主单位档案负责人审核环节,对于工程档案归档整理严重不及时、质量较差的,延缓支付工程款。同时,适当建立处罚制度,对于档案弄虚作假、归档不及时不规范的,要求限时整改的同时进行适当的经济处罚。

4.效果及影响

4.1工程建设项目的档案归档及时性大为提高,基本与工程保持同步。

通过一系列管理创新的落实,工程参建单位对工程档案管理的重要性提高了认识,对档案管理工作的开展给予了高度重视和大力支持,使得工程档案归档的及时性大为提高,基本能够与工程施工进度保持同步,从而避免了资料后补现象的发生。档案阶段性移交取得预期效果,各项工程档案分阶段移交率95%。

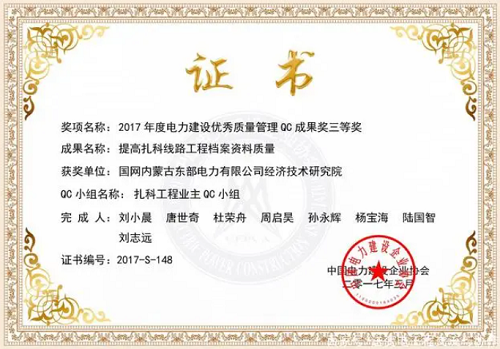

档案QC活动获奖证书

4.2档案质量大幅提高,规范性、统一性迎刃而解。

通过档案总体策划,档案管理技术交底和培训,“样板引路”工作方式的实施,我公司负责建设管理的在建电网工程项目档案资料,资料版面、表格样式质量大幅提高,做到了规范和统一。科尔沁-奈曼500kV输变电工程档案验收一次通过,获得了专家的好评。

4.3提高了档案管理人员的业务水平。

2019年3月~2020年6月,国网蒙东电力建设分公司档案室组织在建工程进行档案归档培训3次,参加培训人员45人次。通过专项培训及微信工作群日常答疑交流,极大提高了参建单位档案员的业务水平和对档案管理重要性的认识,在工程转序监督检查中,工程档案质量多次获得专家的肯定和表扬。


更多资讯,请关注:陕西人网 http://www.renminnet.cn/
[关闭窗口] [返 回]
(分享)告诉好友:


联盟简介 | 广告服务 | 加入联盟 | 法律声明 | 发展合作 | 联系我们

服务邮箱:renminnet@163.com  电话:13310989168 / 18049013748

备案号:陕ICP备2021011798号 | 法律顾问:陕西律师事务所  | 地址:西安市未央区凤和路2号西安方园工贸105室
